Budowa nowego bloku energetycznego w Krośnie zaawansowana w około 95 proc.

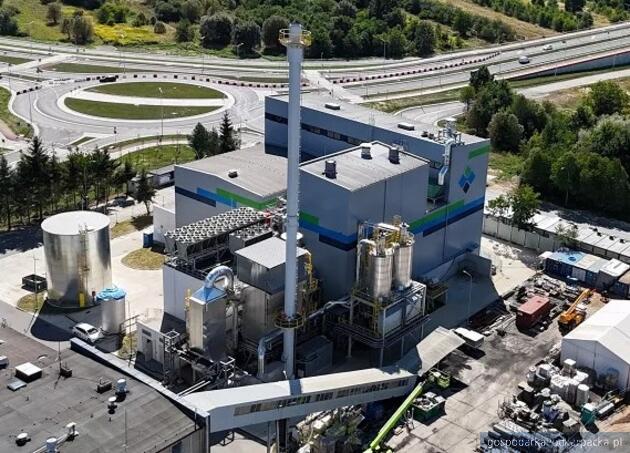

KROSNO. Na placu budowy trwają ostatnie prace montażowe oraz przygotowania do uruchomienia instalacji.

Fot. KHK
Krośnieński Holding Komunalny informuje, że na wrzesień planowany jest rozruch na zimno - pierwszy etap technicznego sprawdzenia nowo wybudowanej instalacji.Jest to standardowy i niezbędny element procesu uruchamiania nowej instalacji, który pozwala sprawdzić jej poszczególne elementy oraz wykryć i usunąć ewentualne nieprawidłowości jeszcze przed rozpoczęciem kolejnych etapów.
Rozruch na zimno jest pierwszym uruchomieniem nowo wybudowanej instalacji przy wykorzystaniu bezpiecznych, nieaktywnych mediów, przede wszystkim wody o temperaturze otoczenia. Jego przeprowadzenie nie oznacza rozpoczęcia spalania paliwa. Podczas rozruchu na zimno proces spalania jeszcze nie zachodzi, a tym samym nie występują na tym etapie procesy termiczne związane ze spalaniem paliwa.
W ramach przygotowania instalacji prowadzone będzie również płukanie i przedmuchiwanie rurociągów. Celem tych prac jest usunięcie ewentualnych zanieczyszczeń, które mogły pozostać w instalacji po wykonaniu prac montażowych. Rozruch na zimno pozwala zweryfikować działanie urządzeń, instalacji oraz systemów sterowania w warunkach, w których nie jest prowadzony proces spalania paliwa.
Inwestycję realizuje konsorcjum firm Instal Warszawa i TIRU. Jej koszt to ok. 130 mln zł. Budowany właśnie blok energetyczny będzie opalany paliwem wytworzonym na bazie pozostałości z sortowania odpadów komunalnych tzw. pre-RDF. Obiekt powstaje w sąsiedztwie Elektrociepłowni Krosno. NFOŚiGW wsparł finansowo przedsięwzięcie dotacją i pożyczką na łączną kwotę blisko 112 mln zł.
